안녕하세요, 법무법인 공정 황보윤 변호사입니다.
건설공사 입찰에서는 현장설명 이후 설계도면과 공사내용을 검토하고, 실제 필요한 물량과 투입비를 산정하여 견적서를 제출하게 됩니다.
그런데 원사업자가 충분한 검토시간을 주지 않은 채
📌 현장설명 후 불과 48시간 만에 견적서 제출을 요구하거나
📌 현장 실사도 하지 못한 상태에서 기본도면만으로 견적을 작성하게 하거나
📌 이후 발생한 물량 누락의 책임을 수급사업자에게 전가하거나
📌 ‘견적 누락 시 공사대금 증액 불가’라는 조건을 내세워 추가대금 지급을 거절하는 경우가 있습니다.
실제로 공사 규모가 큰 현장에서는 불과 이틀 만에 세부 공사비목과 수량, 자재비·노무비 등 실제 투입비용을 정확하게 산정하기 어려울 수 있습니다.
이번 사례에서도 현장설명 후 단 2일의 견적기간만 부여됐고, 이후 설계변경과 물량 증가로 약 30억 원의 추가 공사비가 발생했습니다.
이처럼 충분한 견적기간을 보장하지 않은 상태에서 원사업자가 ‘견적 누락 시 증액 불가’라는 조건까지 강요했다면, 해당 조항은 거래상 우월적 지위를 이용한 부당특약으로 문제될 수 있으며 추가 공사대금 청구도 검토할 수 있습니다.
이번 글에서는 48시간과 같은 단기간의 견적서 제출 요구가 어떤 문제를 발생시키는지, 견적 누락에 따른 증액 불가 특약의 효력과 설계변경·물량 증가에 따른 추가공사대금 청구 가능성을 살펴보겠습니다.

주제
단기간 견적 요구와 추가공사대금
✔ 48시간 견적서 제출 요구
✔ 적정 견적기간 보장
✔ 견적 누락 시 증액 불가 특약
✔ 추가공사대금 청구 가능성
👉 충분한 견적기간을 주지 않고 누락된 공사비까지 수급사업자에게 부담시키는 것이 정당한지가 핵심입니다.

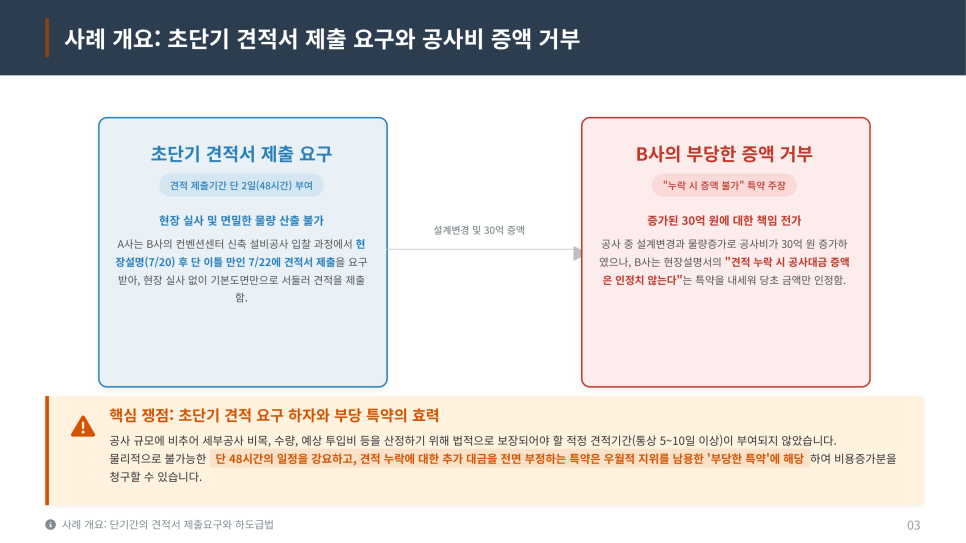

사례 개요
A사는 B사의 컨벤션센터 신축 설비공사 입찰에 참여했습니다.
B사는 7월 20일 현장설명을 진행한 뒤 불과 이틀 후인 7월 22일까지 견적서를 제출하도록 요구했습니다.
A사는 현장 실사를 제대로 진행하지 못한 채 기본설계도면만을 바탕으로 급하게 견적을 제출했습니다.
이후 공사 과정에서 설계변경과 물량 증가가 발생하면서 당초 견적보다 약 30억 원의 공사비가 증가했습니다.
그러나 B사는 현장설명서에 기재된 ‘견적 누락 시 공사대금 증액은 인정하지 않는다’는 조건을 근거로 추가대금 지급을 거절했습니다.

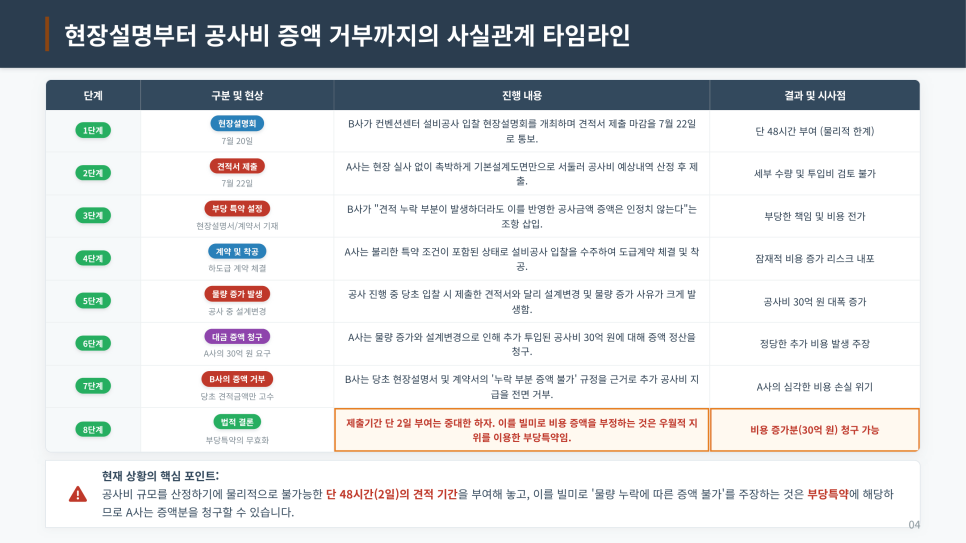

👉 48시간이라는 짧은 견적기간과 증액 불가 특약을 근거로 30억 원의 추가 공사비 지급을 거절한 사례입니다.

핵심 쟁점
A사에 주어진 견적기간은 현장설명 이후 단 48시간에 불과했습니다.
이 기간에는 현장 실사는 물론 세부 수량과 실제 투입비용까지 정확하게 검토하기 어려운 상황이었습니다.
그럼에도 B사는 계약 과정에서
✔ 견적 누락 부분이 발생해도 증액 불가
✔ 누락된 물량과 비용은 A사가 부담
✔ 설계변경·물량 증가에도 당초 견적금액 적용
이라는 조건을 근거로 추가 공사대금 지급을 거절했습니다.
결국 충분한 견적 기회를 제공하지 않은 원사업자가 견적 누락의 책임까지 수급사업자에게 전가할 수 있는지가 핵심 쟁점이 됩니다.
👉 단기 견적 요구와 증액 불가 특약이 결합되면서 발생한 비용을 누구에게 부담시킬 것인지가 문제됩니다.

핵심 결론

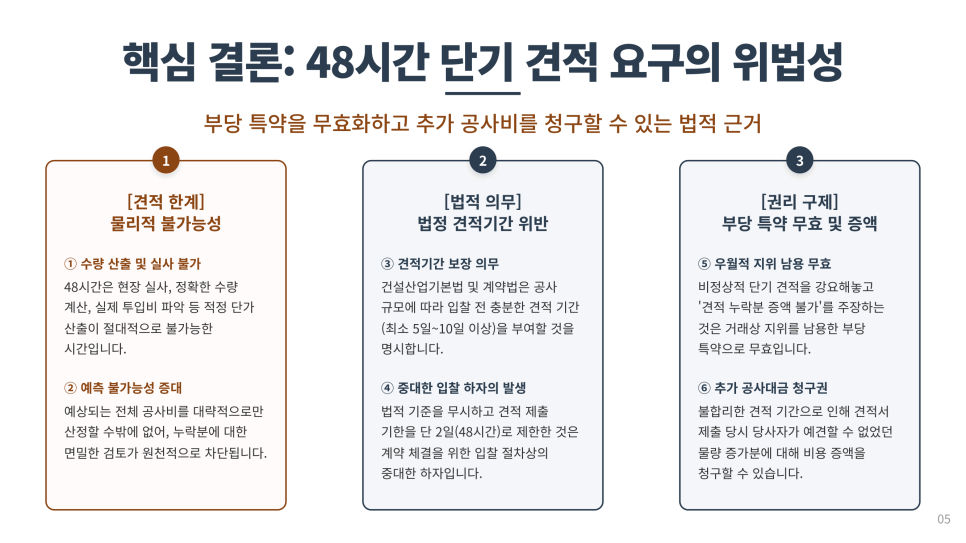

48시간이라는 견적기간은 현장 실사와 정확한 수량 계산, 실제 투입비 파악 등을 하기에는 현저히 부족한 시간입니다.
이처럼 충분한 검토시간을 주지 않은 상태에서 ‘견적 누락 시 증액 불가’라는 조건까지 적용한다면 수급사업자에게 예측하기 어려운 비용을 일방적으로 부담시키는 문제가 발생할 수 있습니다.
✔ 현장 실사 및 정확한 수량 산출 곤란
✔ 실제 투입비와 간접비 검토 제한
✔ 견적 당시 예측하지 못한 물량 증가 가능
✔ 증액 불가 조건의 부당특약 문제
✔ 설계변경·물량 증가분에 대한 추가대금 청구 검토
👉 충분한 견적기간 없이 누락 책임까지 수급사업자에게 전가하는 특약은 부당특약으로 다툴 수 있습니다.

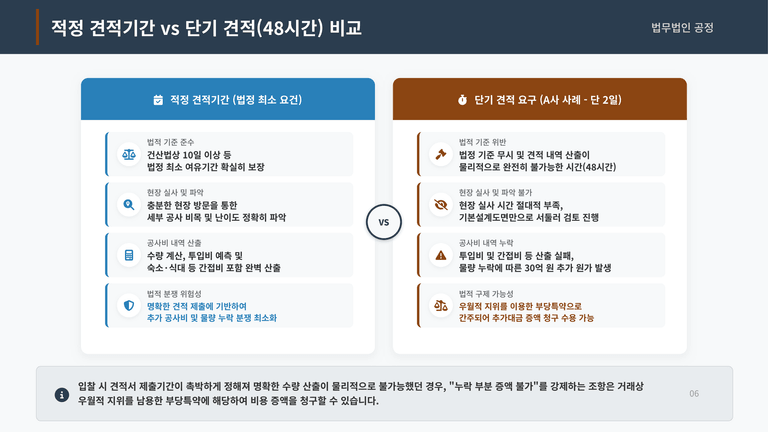

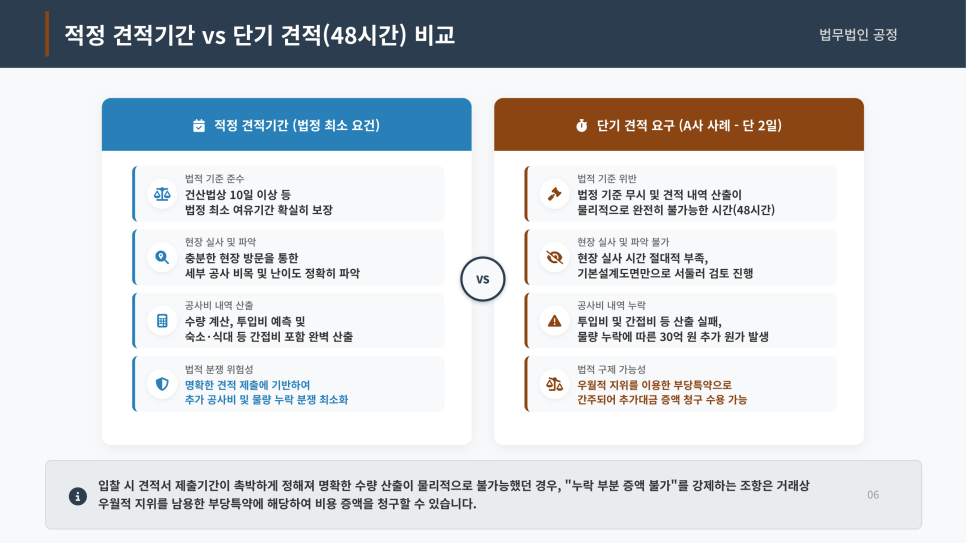

적정 견적기간과 48시간 견적
🔶 충분한 견적기간이 보장된 경우
✔ 현장 방문 및 실제 작업여건 확인
✔ 세부 공사비목과 난이도 검토
✔ 수량·자재비·노무비 정확한 산출
✔ 숙소비·식대 등 간접비까지 검토
⭕ 합리적인 공사비 산정과 분쟁 예방 가능
🔷 48시간만 부여된 경우
✔ 현장 실사 시간 절대 부족
✔ 기본설계도면에 의존한 견적 작성
✔ 세부 물량과 투입비 검토 어려움
✔ 누락 발생 가능성 증가
❌ 누락 책임까지 전가하면 부당특약 문제 발생
👉 견적기간은 단순한 제출기한이 아니라 적정한 공사비를 산정하기 위한 실질적인 검토시간이어야 합니다.

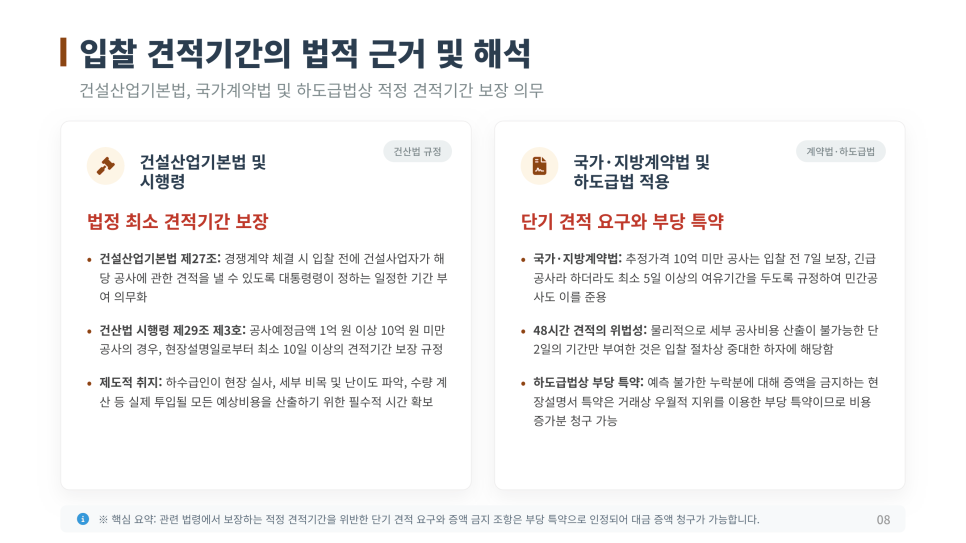

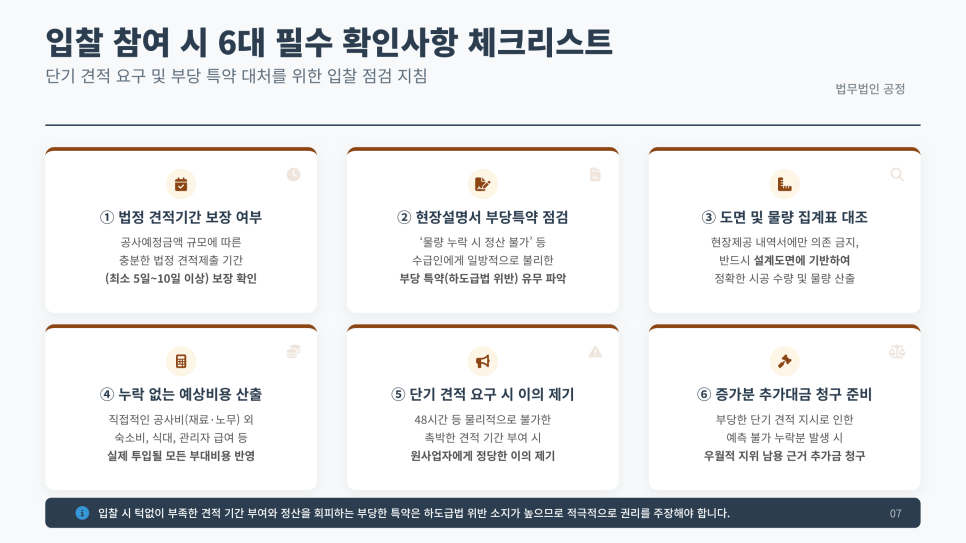

입찰 참여 시 6대 필수 확인사항
① 견적기간 확인
공사 규모와 계약방식에 비추어 충분한 견적서 제출기간이 부여됐는지 확인합니다.
② 부당특약 확인
‘물량 누락 시 정산 불가’ 등 일방적으로 불리한 조건이 포함되어 있는지 살펴봅니다.
③ 도면과 물량 대조
제공된 내역서에만 의존하지 않고 설계도면을 바탕으로 실제 시공수량을 확인합니다.
④ 예상비용 산출
재료비·노무비뿐 아니라 숙소비, 식대, 관리자 급여 등 실제 투입될 비용을 함께 검토합니다.
⑤ 단기 견적 요구 시 이의 제기
48시간 등 현실적으로 검토가 어려운 기한이라면 견적기간 연장을 공식적으로 요청합니다.
⑥ 추가대금 청구자료 확보
견적 당시 예측하기 어려웠던 설계변경이나 물량 증가가 발생하면 관련 자료를 확보합니다.
👉 촉박한 견적 요구를 받았다면 계약 전부터 이의를 남기고 향후 추가대금 청구에 필요한 자료를 확보해야 합니다

견적기간을 보장하는 이유
건설공사에서는 입찰자가 공사내용을 충분히 검토하고 실제 필요한 공사비를 산정할 수 있도록 일정한 견적기간을 보장하는 것이 중요합니다.
견적기간은 단순히 서류를 작성하는 시간이 아니라 현장을 확인하고 도면과 물량, 예상 투입비용을 검토하기 위한 시간입니다.
✔ 현장 실사를 통한 작업여건 확인
✔ 세부 공사비목과 난이도 검토
✔ 설계도면에 따른 정확한 수량 산출
✔ 자재비·노무비 등 실제 투입비 계산
✔ 숙소비·식대 등 부대비용 검토
이번 사례처럼 단 48시간만 주어졌다면 이러한 검토를 충분히 하기 어려웠다는 점이 부당특약 판단에서 중요하게 작용할 수 있습니다.
👉 견적기간은 수급사업자가 적정한 공사비를 산정하기 위해 실질적으로 필요한 검토시간입니다.

48시간 견적이 문제가 되는 이유
A사는 현장설명 이후 단 이틀 만에 견적서를 제출해야 했습니다.
문제는 단순히 제출기간이 짧았다는 것에 그치지 않습니다.
✔ 충분한 현장 실사 불가능
✔ 세부 공사물량 확인 곤란
✔ 실제 투입비용 검토 부족
✔ 기본설계도면에 의존해 견적 작성
✔ 이후 설계변경과 물량 증가 발생
이러한 상황에서 B사가 다시 ‘견적 누락 시 증액 불가’라는 조건을 적용하면, 짧은 견적기간으로 발생한 위험까지 A사에 부담시키는 결과가 됩니다.
따라서 견적기간과 계약조건을 따로 볼 것이 아니라 실제로 수급사업자가 공사비를 충분히 검토할 기회를 가졌는지를 함께 살펴봐야 합니다.

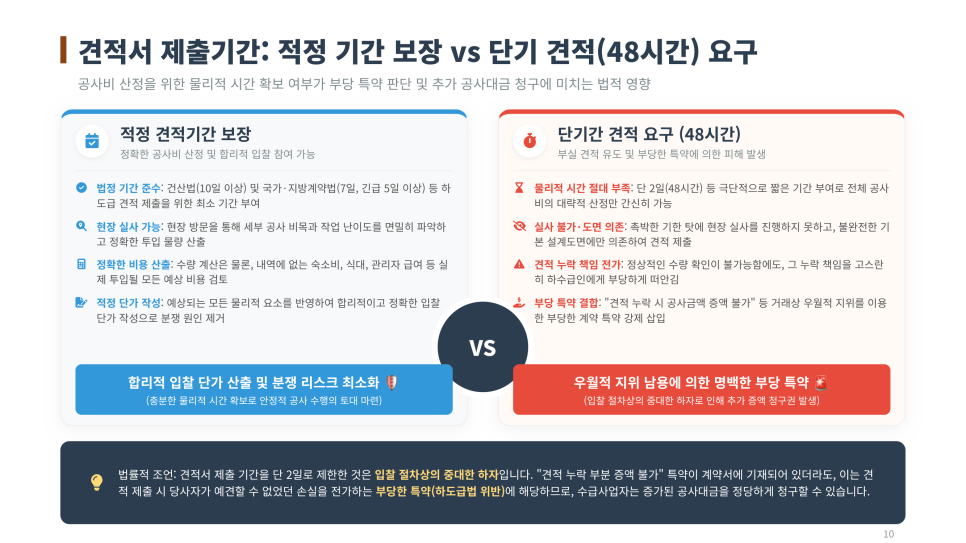

👉 충분한 검토기회를 주지 않은 채 견적 누락의 책임까지 전가하는지가 핵심입니다.

정당한 계약조건과 부당특약
🔶 정당한 계약조건
✔ 충분한 견적기간 보장
✔ 현장 실사 및 도면 검토 가능
✔ 정확한 물량과 공사비 산정
✔ 설계변경·물량 증가 시 합리적인 정산
⭕ 당사자 간 합리적인 위험 분담
🔷 부당특약이 문제되는 경우
✔ 단 48시간의 촉박한 견적기간
✔ 현장 실사 기회 부족
✔ 견적 누락 책임을 수급사업자에게 전가
✔ ‘누락 시 증액 불가’ 조건 강요
❌ 수급사업자에게 예측하기 어려운 비용 부담 전가
👉 계약서에 기재된 조건이라도 우월적 지위를 이용해 예상하기 어려운 비용을 일방적으로 부담시킨다면 부당특약이 문제될 수 있습니다.

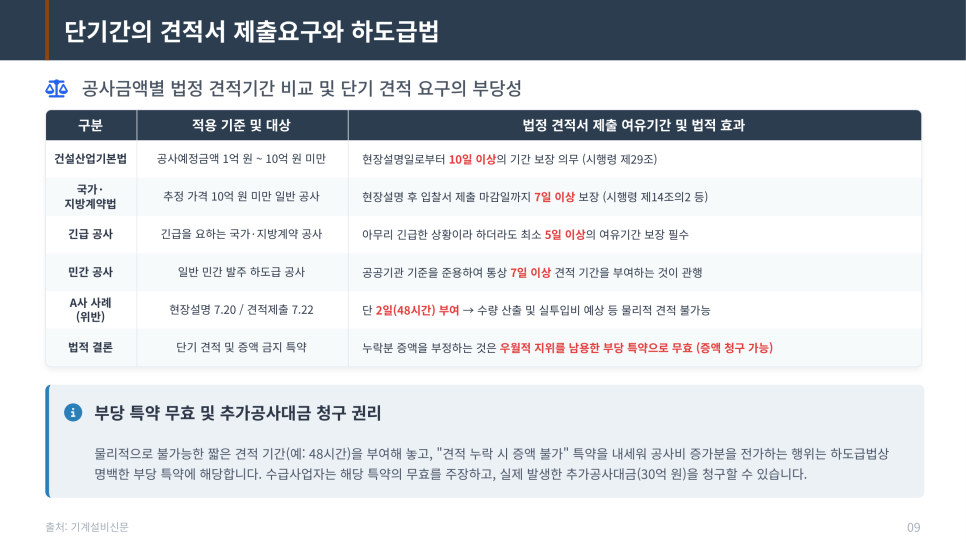

단기 견적 요구 대응 5단계
1단계 | 견적기간 확인
공사 규모와 입찰조건을 확인하고 충분한 견적기간이 부여되었는지 검토합니다.
2단계 | 기간 연장 요청
현장 실사와 수량 산출이 어려울 정도로 기간이 짧다면 견적 제출기한 연장을 서면으로 요청합니다.
3단계 | 견적서에 단서 명시
촉박한 기간 때문에 불가피하게 견적서를 제출한다면 누락분과 추가공사비를 추후 정산한다는 내용을 남겨둡니다.
4단계 | 추가공사대금 청구
설계변경이나 물량 증가로 추가비용이 발생하면 관련 내역을 정리해 증액을 청구합니다.
5단계 | 부당특약 대응
‘견적 누락 시 증액 불가’를 이유로 지급을 거절한다면 부당특약 해당 여부를 검토하고 권리구제에 나섭니다.
👉 단기 견적 요구를 받았다면 계약 단계부터 이의를 서면으로 남기는 것이 중요합니다.

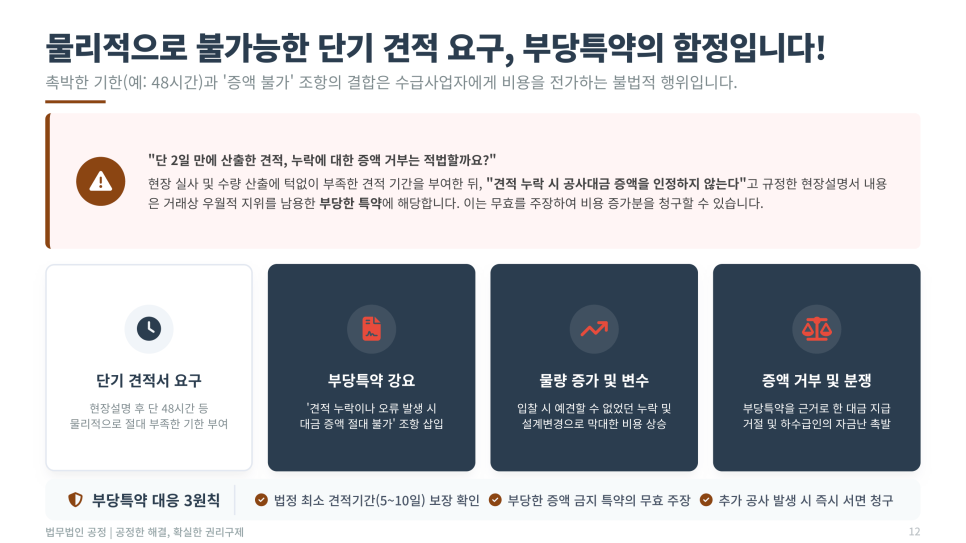

견적과 증액 불가 조항의 결합단기간의 견적 요구만으로 분쟁이 끝나는 것은 아닙니다.
문제는 충분한 검토시간을 주지 않은 상태에서 견적 누락에 따른 모든 책임까지 수급사업자에게 부담시키는 경우입니다.
단 48시간의 견적기간
↓
현장 실사·정확한 수량 산출 곤란
↓
설계변경·물량 증가로 추가비용 발생
↓
‘견적 누락 시 증액 불가’ 주장
↓
수급사업자에게 비용 전가
이러한 계약조건은 거래상 우월적 지위를 이용해 수급사업자에게 불리한 부담을 지우는 부당특약으로 다툴 수 있습니다.
👉 촉박한 견적기간과 증액 불가 특약이 결합됐다면 추가공사대금 청구 가능성을 적극적으로 검토해야 합니다.

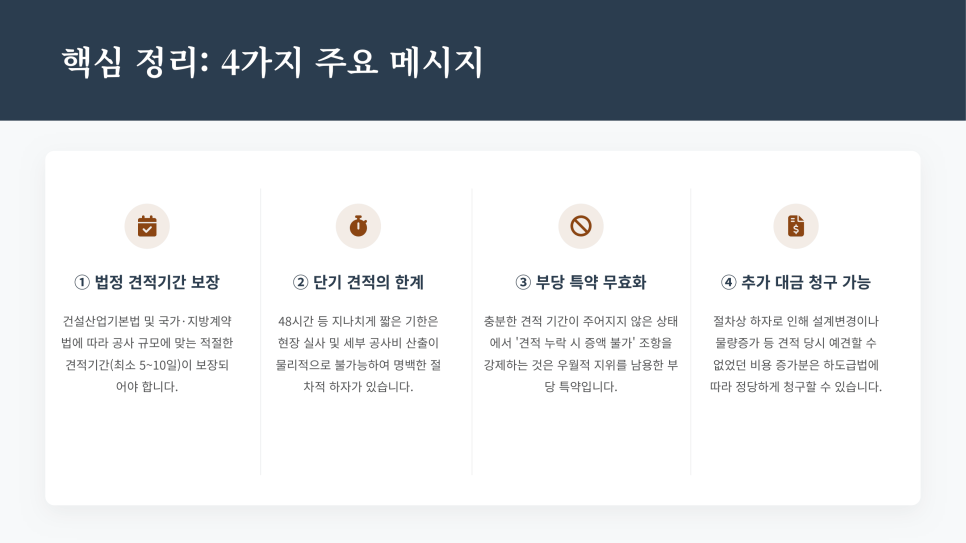

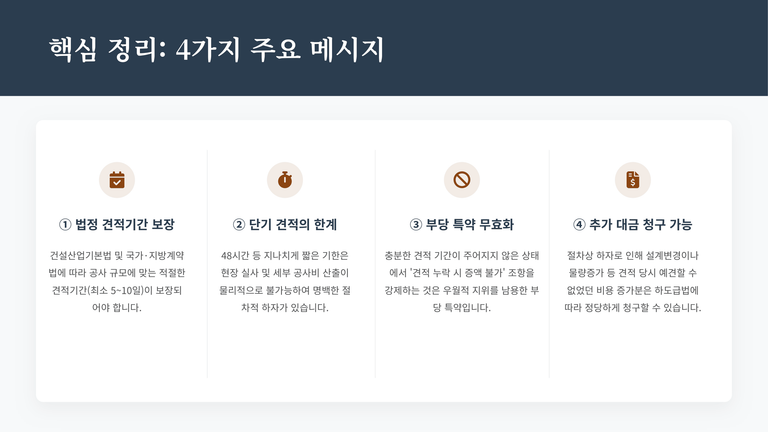

핵심 정리
① 충분한 견적기간 확보
공사 규모에 맞게 현장 실사와 물량·공사비를 검토할 수 있는 견적기간이 필요합니다.
② 단기 견적의 한계
48시간과 같이 지나치게 짧은 기간에는 현장 실사와 세부 공사비 산정에 현실적인 한계가 발생할 수 있습니다.
③ 부당특약 여부 검토
충분한 검토기회를 주지 않고 ‘견적 누락 시 증액 불가’를 강제한다면 부당특약 여부를 검토해야 합니다.
④ 추가공사대금 청구
설계변경이나 물량 증가 등 견적 당시 예측하기 어려웠던 비용이 발생했다면 추가대금 청구를 검토할 수 있습니다.
👉 견적기간과 증액 불가 특약을 함께 살펴봐야 추가공사비 부담의 정당성을 판단할 수 있습니다.
