안녕하세요, 법무법인 공정 황보윤 변호사입니다.
건설경기 침체가 장기화되고 원자재 가격까지 급등하면서 기계설비업체를 비롯한 건설업계 전반의 일감 확보 경쟁이 갈수록 치열해지고 있습니다.
이러한 상황에서 당장의 현금 확보와 일감 수주를 위해 적정 공사비보다 낮은 금액으로 입찰하는 저가투찰이 이루어지기도 합니다.
하지만 무리하게 공사를 수주한 뒤
📌 실행예산과 실제 투입비를 제대로 관리하지 못하거나
📌 작업지시와 추가공사 내역을 문서로 남기지 않거나
📌 설계변경에 제대로 대응하지 못하거나
📌 노조·자재 등 예상하지 못한 변수를 사전에 검토하지 않는다면
공사를 할수록 적자가 누적되고 결국 기업의 생존 자체가 위협받을 수 있습니다.
특히 저가투찰은 단순히 낮은 가격에 수주하는 문제로 끝나는 것이 아니라 계약 이후의 원가관리와 현장관리, 문서관리 능력까지 함께 요구되는 문제입니다.
이번 글에서는 과도한 저가투찰 경쟁 속에서 건설업체가 반드시 확인해야 할 계약 이후 대응전략과 공사비 관리, 문서관리, 설계변경 및 노무 리스크 대응방법을 살펴보겠습니다.

주제
경쟁입찰 시 저가투찰 유의사항
✔ 무분별한 저가투찰 위험
✔ 실행예산과 공사비 관리
✔ 현장 문서와 설계변경 대응
✔ 기업 생존을 위한 6대 전략
👉 저가투찰 이후 발생할 수 있는 손실을 막기 위해 어떤 관리체계를 갖춰야 하는지가 핵심입니다.

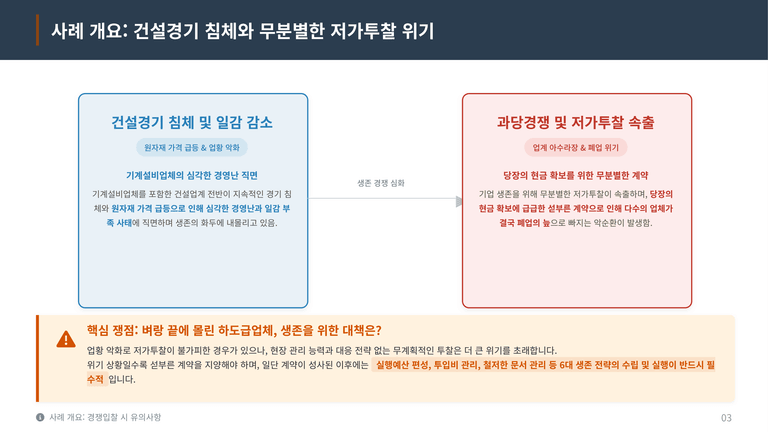

건설업계의 저가투찰 위기
건설경기 침체와 원자재 가격 상승이 이어지면서 기계설비업체를 포함한 건설업계의 일감이 크게 감소하고 있습니다.
이에 따라 업체 간 수주 경쟁이 심해지고, 당장의 현금을 확보하기 위해 적정 공사비보다 낮은 금액으로 무리하게 투찰하는 사례도 늘어나고 있습니다.
✔ 건설경기 침체 장기화
✔ 원자재 가격 급등
✔ 건설·기계설비업체 일감 감소
✔ 업체 간 과당경쟁 심화
✔ 현금 확보를 위한 저가투찰 증가
그러나 현장관리 능력과 대응전략 없이 계약부터 체결하면 공사를 진행할수록 손실이 커져 결국 폐업으로 이어지는 악순환이 발생할 수 있습니다.
👉 일감을 확보하는 것보다 수주 이후 발생할 손실까지 감당할 수 있는지를 먼저 판단해야 합니다.

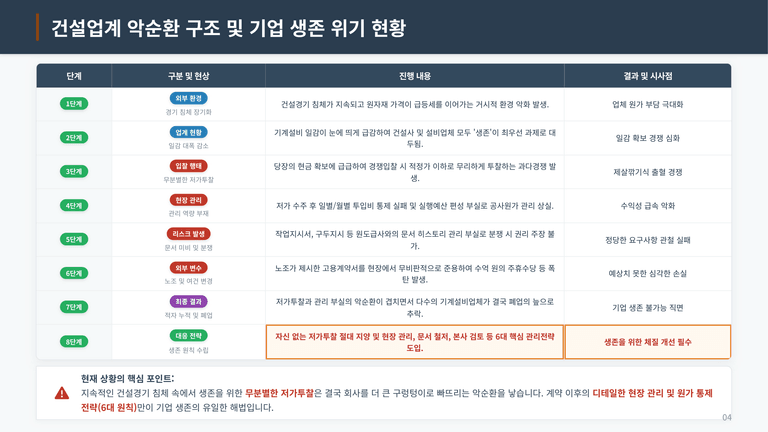

저가투찰이 폐업으로 이어지는 과정
저가투찰의 가장 큰 위험은 낮은 가격으로 수주하는 것 자체보다 이후의 관리 부실이 연쇄적인 손실로 이어진다는 점입니다.
✔ 경기 침체와 원자재 가격 상승으로 원가 부담 증가
✔ 일감 감소로 업체 간 수주 경쟁 심화
✔ 현금 확보를 위해 무리한 저가투찰
✔ 실행예산과 투입비 관리 실패
✔ 작업지시·추가공사 등 문서관리 미비
✔ 노조·설계변경 등 예상하지 못한 비용 발생
결국 공사원가를 통제하지 못한 상태에서 추가적인 비용까지 발생하면 적자가 계속 누적될 수 있습니다.
👉 저가수주와 관리 부실이 반복되면 수익성 악화를 넘어 기업의 존립 자체가 위협받을 수 있습니다.

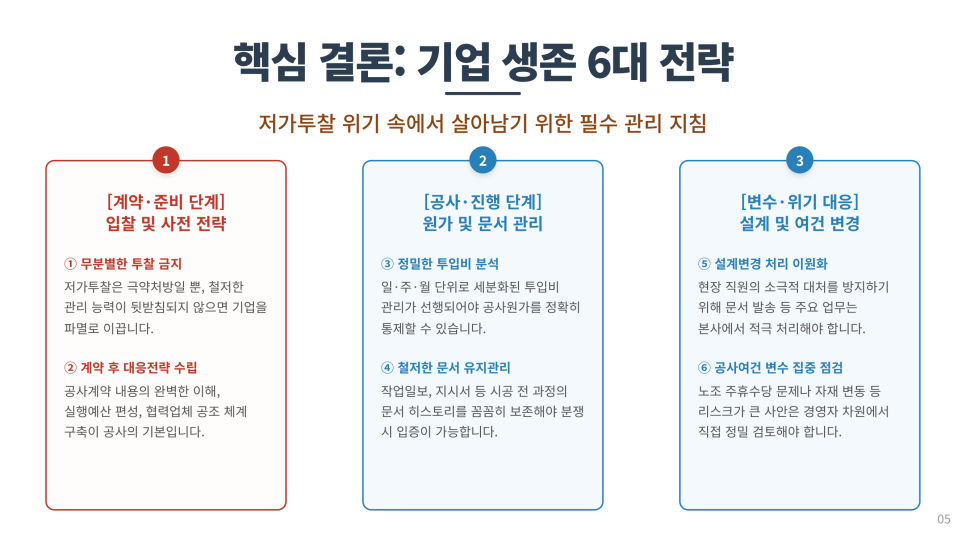

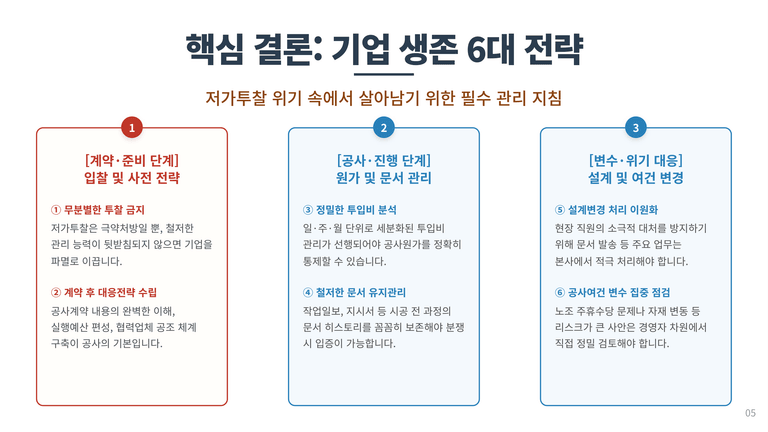

핵심 결론
저가투찰이 불가피한 상황이라도 계약 이후의 철저한 관리체계가 없다면 더 큰 경영위기로 이어질 수 있습니다.
기업이 생존하기 위해서는 공사 착수 전부터 종료까지 다음과 같은 관리가 필요합니다.
✔ 무분별한 저가투찰 지양
✔ 계약 후 대응전략과 실행예산 수립
✔ 일·주·월 단위 투입비 분석
✔ 작업일보·지시서 등 문서 철저히 관리
✔ 설계변경 업무의 현장·본사 이원화
✔ 노조·자재 등 공사여건 변화에 대한 본사 검토
👉 저가투찰보다 중요한 것은 수주한 공사를 끝까지 관리할 수 있는 원가·현장·문서관리 능력을 갖추는 것입니다.

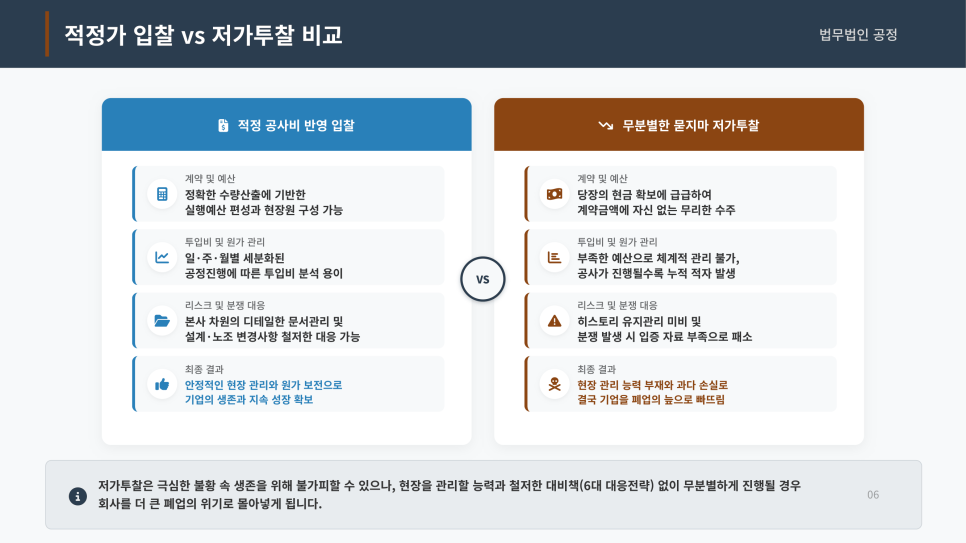

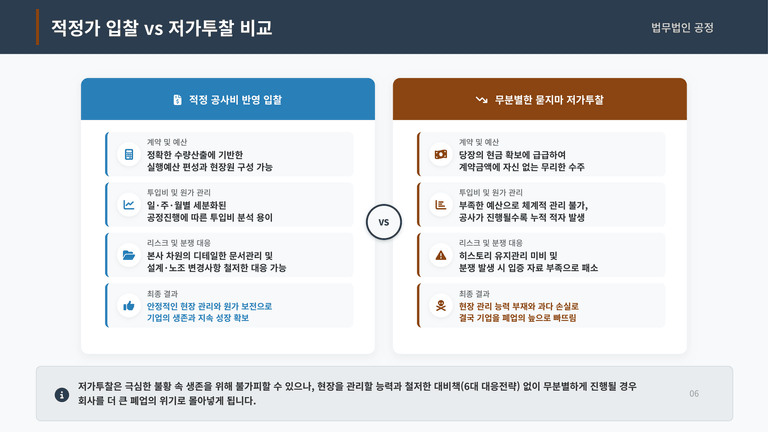

적정가 입찰과 무분별한 저가투찰
🔶 적정 공사비 반영 입찰
✔ 정확한 수량산출과 실행예산 편성
✔ 일·주·월별 투입비 분석 가능
✔ 공사원가의 체계적인 관리
✔ 설계변경·노조 등 리스크 대응 가능
⭕ 안정적인 현장관리와 기업의 지속적인 운영
🔷 무분별한 저가투찰
✔ 당장의 현금 확보를 위한 무리한 수주
✔ 부족한 예산으로 체계적인 원가관리 어려움
✔ 공사가 진행될수록 적자 누적
✔ 문서 부족으로 분쟁 발생 시 입증 곤란
❌ 과다 손실이 누적되면 기업 생존까지 위협
👉 저가투찰은 현장을 관리할 능력과 충분한 대응전략이 마련되어 있을 때 신중하게 판단해야 합니다.

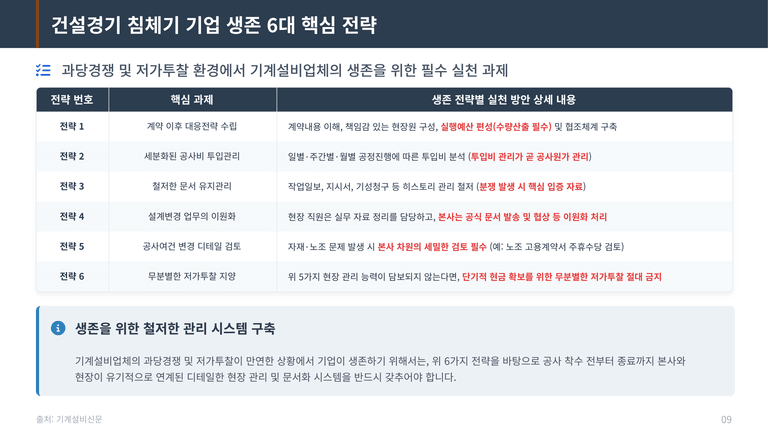

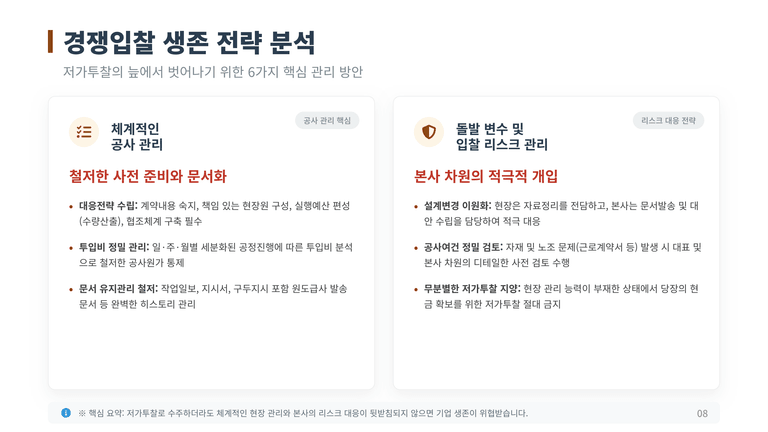

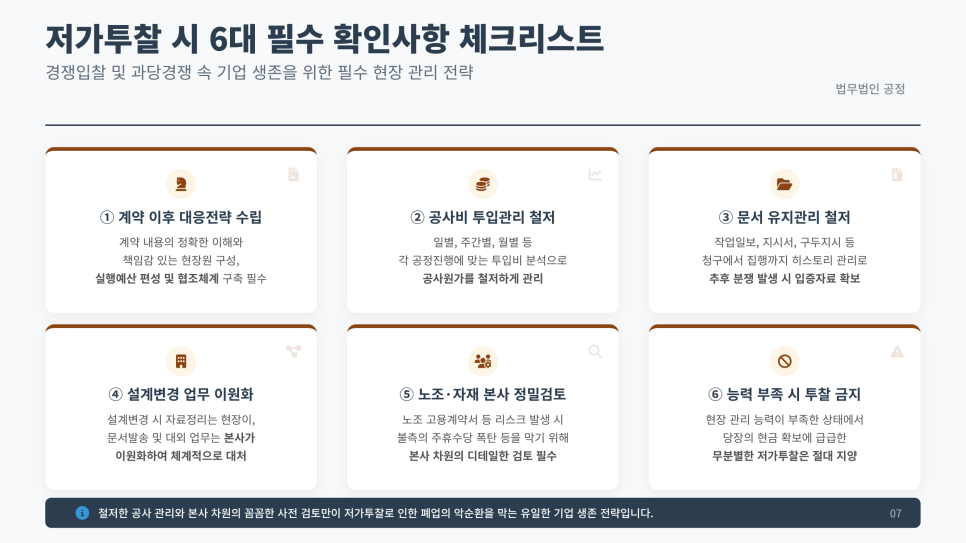

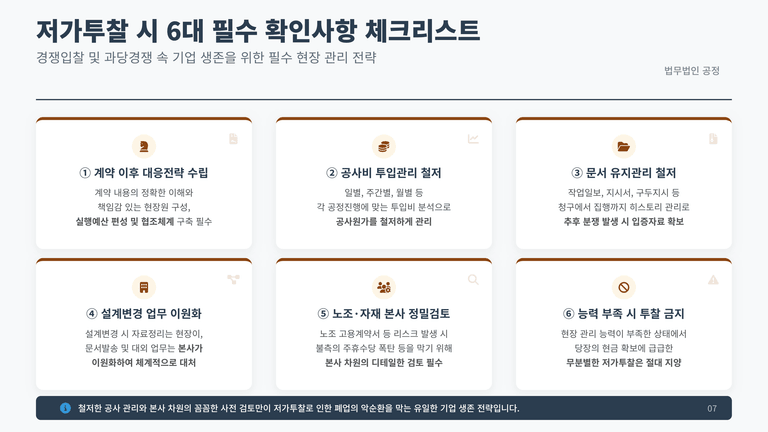

저가투찰 시 6대 필수 확인사항
① 계약 이후 대응전략 수립
계약 내용을 정확히 파악하고 책임감 있는 현장원 구성, 실행예산 편성 및 협조체계를 구축합니다.
② 공사비 투입관리 철저
일별·주간별·월별로 실제 투입비를 분석하여 공사원가를 지속적으로 관리합니다.
③ 문서 유지관리 철저
작업일보, 지시서, 구두지시 등 공사 진행과정을 문서로 남겨 분쟁에 대비합니다.
④ 설계변경 업무 이원화
현장에서는 자료를 정리하고 공식적인 문서 발송과 대외 대응은 본사에서 담당합니다.
⑤ 노조·자재 문제 정밀검토
노조 고용계약서나 자재 문제 등 추가비용이 발생할 수 있는 사항을 본사 차원에서 검토합니다.
⑥ 관리능력 부족 시 투찰 지양
현장을 제대로 관리할 능력이 없다면 당장의 현금 확보를 위한 무분별한 저가투찰을 피해야 합니다.
👉 저가투찰 이후 살아남기 위해서는 계약·원가·문서·설계변경·현장변수를 체계적으로 관리해야 합니다.

공사 관리 핵심 리스크 대응 전략
저가투찰로 공사를 수주했더라도 체계적인 공사관리와 본사 차원의 리스크 대응이 뒷받침되지 않으면 기업의 생존까지 위협받을 수 있습니다.
공사 진행 과정에서는 현장관리와 돌발변수 대응을 구분하여 체계적으로 관리해야 합니다.
✔ 계약내용 숙지 및 책임 있는 현장원 구성
✔ 수량산출을 바탕으로 실행예산 편성
✔ 일·주·월별 투입비 분석을 통한 원가 통제
✔ 작업일보·지시서·구두지시 등 문서 히스토리 관리
✔ 설계변경 발생 시 현장과 본사의 업무 이원화
✔ 자재·노조 문제 발생 시 본사 차원의 정밀 검토
특히 현장은 자료정리를 담당하고, 공식 문서 발송이나 대외 대응은 본사가 맡는 방식으로 역할을 구분할 필요가 있습니다.
👉 저가투찰 이후에는 현장관리와 본사의 리스크 대응체계를 함께 구축하는 것이 중요합니다.

기업 생존을 위한 관리 시스템
저가투찰 환경에서 기업이 살아남기 위해서는 공사 착수 전부터 종료까지 본사와 현장이 유기적으로 연결된 관리체계가 필요합니다.
계약·준비 단계
✔ 계약내용 정확히 이해
✔ 책임감 있는 현장원 구성
✔ 수량산출을 통한 실행예산 편성
공사 진행 단계
✔ 일·주·월별 투입비 분석
✔ 작업일보·지시서·기성청구 등 문서관리
변수 대응 단계
✔ 설계변경 시 현장과 본사 업무 분리
✔ 자재·노조 문제에 대한 본사 검토
✔ 관리능력이 부족하다면 무리한 저가투찰 지양
👉 저가투찰에 대응하려면 개별 현장에 맡기는 것이 아니라 본사와 현장이 함께 움직이는 관리 시스템이 필요합니다.

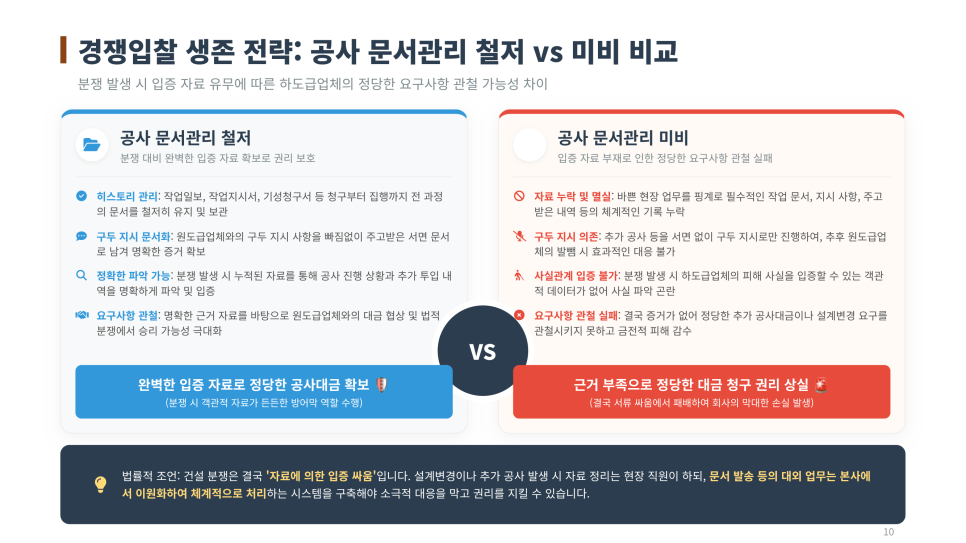

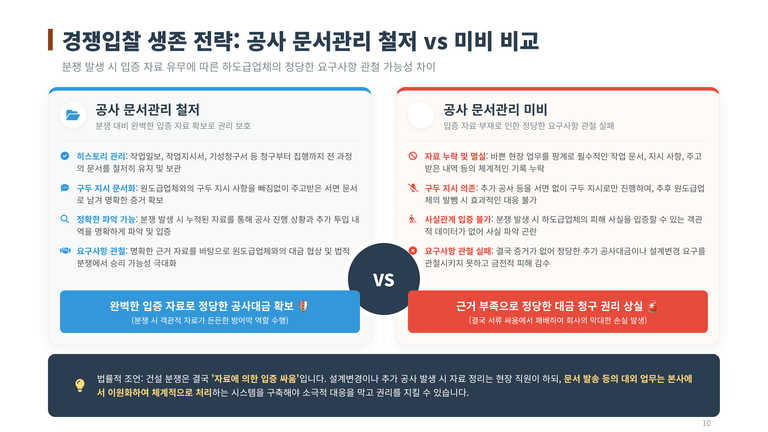

문서관리가 중요한 이유
🔶 문서관리가 철저한 경우
✔ 작업일보·작업지시서·기성청구서 보관
✔ 구두로 받은 지시도 서면으로 기록
✔ 공사 진행상황과 추가 투입내역 입증 가능
✔ 공사대금 협상 및 분쟁에서 객관적 근거 확보
⭕ 정당한 공사대금과 요구사항을 주장할 수 있는 기반 마련
🔷 문서관리가 미비한 경우
✔ 작업 및 지시내역 누락
✔ 추가공사를 구두지시만으로 진행
✔ 분쟁 발생 시 사실관계 입증 곤란
✔ 추가공사대금·설계변경 요구 관철 어려움
❌ 근거 부족으로 정당한 대금청구에도 불리하게 작용
👉 건설분쟁에서는 결국 객관적인 자료로 공사 진행과정을 입증할 수 있는지가 중요합니다.

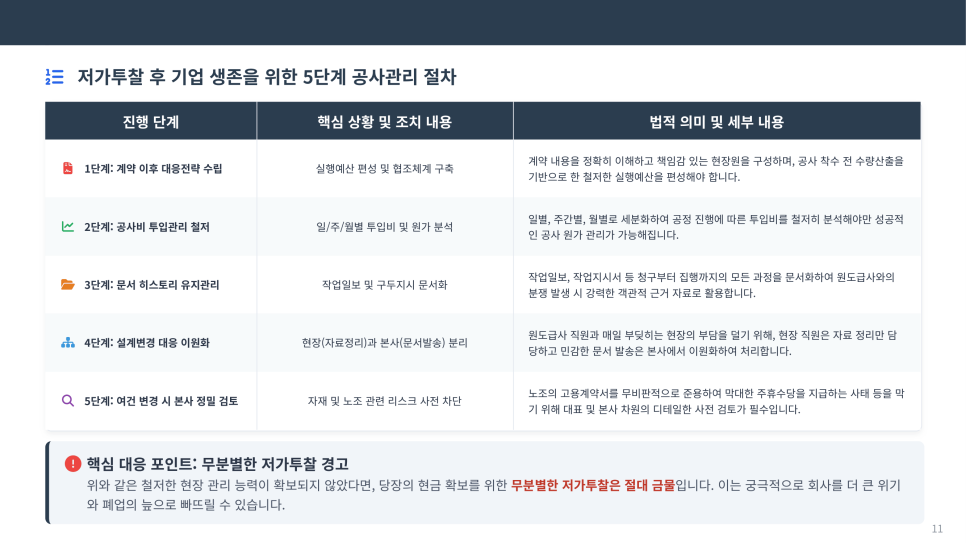

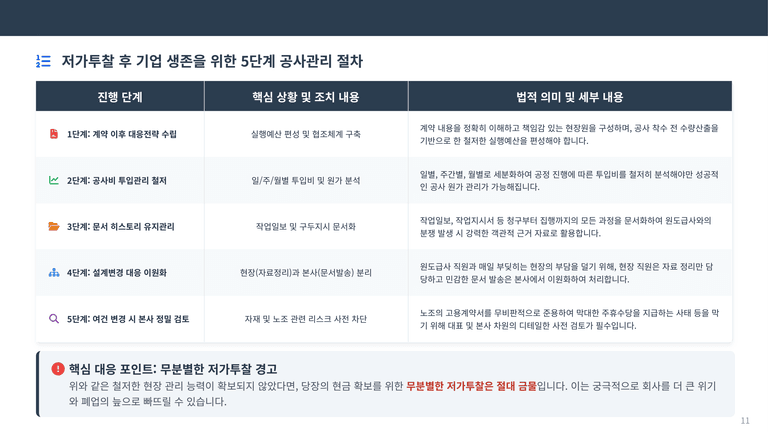

저가투찰 후 공사관리 5단계
1단계 | 계약 이후 대응전략 수립
계약내용을 정확히 파악하고 책임감 있는 현장원을 구성한 뒤, 수량산출을 기반으로 실행예산과 협조체계를 마련합니다.
2단계 | 공사비 투입관리
일·주·월별로 실제 투입비를 분석하여 공사원가를 지속적으로 관리합니다.
3단계 | 문서 히스토리 관리
작업일보와 작업지시서뿐 아니라 구두지시까지 문서화하여 분쟁에 대비합니다.
4단계 | 설계변경 대응 이원화
현장은 관련 자료를 정리하고, 공식적인 문서 발송과 대외 대응은 본사가 담당합니다.
5단계 | 공사여건 변경 검토
자재와 노조 관련 문제가 발생하면 본사 차원에서 세부 내용을 검토하여 예상하지 못한 손실을 방지합니다.
👉 철저한 현장관리 능력이 없다면 당장의 현금 확보를 위한 무분별한 저가투찰은 피해야 합니다.

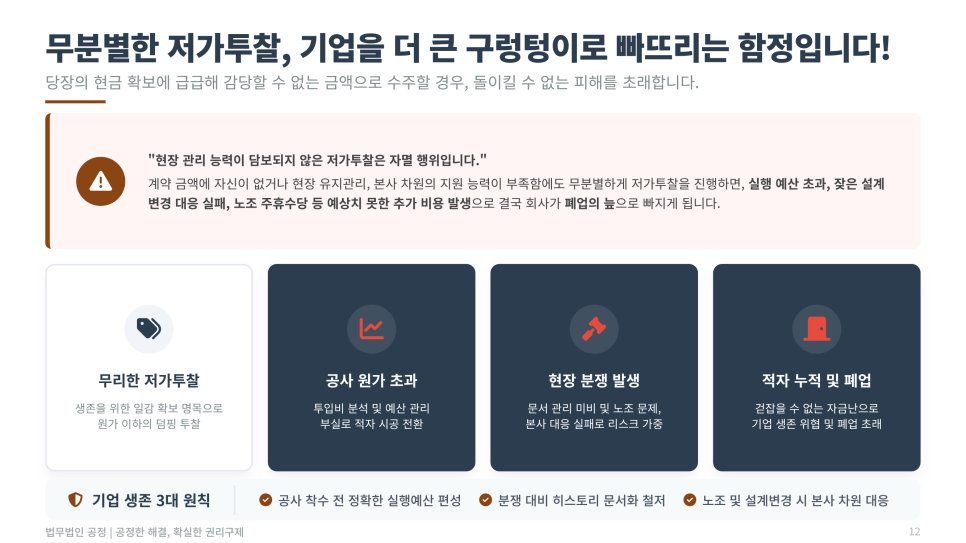

무분별한 저가투찰의 위험
당장의 일감과 현금을 확보하기 위해 감당하기 어려운 금액으로 공사를 수주하면 오히려 더 큰 손실로 이어질 수 있습니다.
무리한 저가투찰
↓
공사원가 초과
↓
현장 분쟁 발생
↓
적자 누적 및 폐업 위험
특히 실행예산과 투입비 관리가 부실하거나 설계변경에 제대로 대응하지 못하고, 노조 주휴수당 등 예상하지 못한 추가비용까지 발생하면 손실 규모가 더욱 커질 수 있습니다.
따라서 공사 착수 전 정확한 실행예산을 편성하고, 분쟁에 대비한 문서관리와 설계변경·노무 문제에 대한 본사 대응체계를 갖춰야 합니다.
👉 현장관리 능력이 뒷받침되지 않는 저가투찰은 일감 확보가 아니라 기업의 생존을 위협하는 원인이 될 수 있습니다.

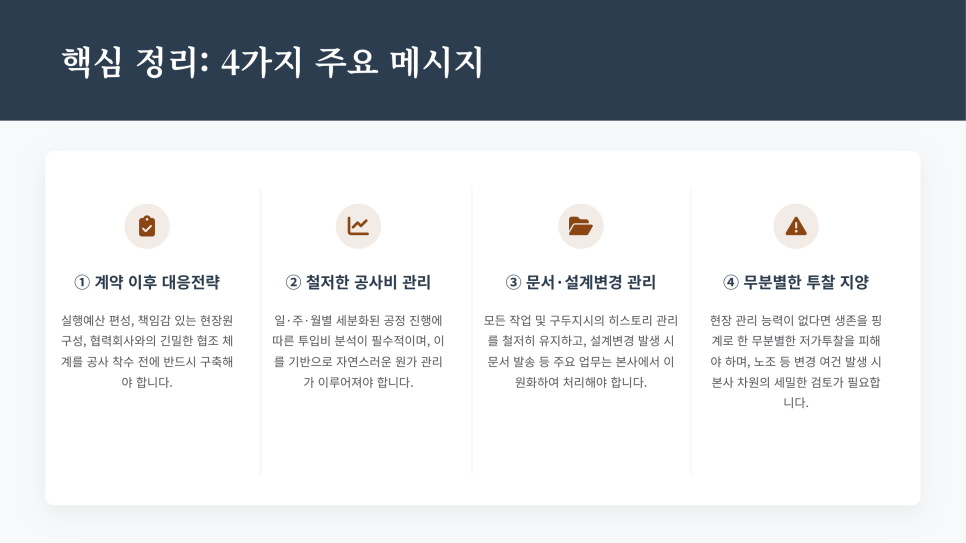

핵심 정리
① 계약 이후 대응전략
실행예산을 편성하고 책임감 있는 현장원을 구성하며, 협력회사와의 협조체계를 공사 착수 전에 구축해야 합니다.
② 철저한 공사비 관리
일·주·월별 투입비를 분석하여 공정 진행에 따른 실제 공사원가를 지속적으로 관리해야 합니다.
③ 문서·설계변경 관리
작업 및 구두지시의 히스토리를 남기고, 설계변경 시 공식 문서 발송 등 주요 업무는 본사에서 처리해야 합니다.
④ 무분별한 투찰 지양
현장관리 능력이 부족하다면 무리한 저가투찰을 피하고, 노조 등 공사여건이 변경되면 본사 차원의 세밀한 검토가 필요합니다.
👉 저가투찰 환경에서 살아남기 위해서는 계약·원가·문서·현장 리스크를 체계적으로 관리해야 합니다.
