원자잿값 인상 시 공사대금 증액 가능
원자잿값 인상 시 공사대금 증액 가능
변호사에세이

원자잿값 인상 시 공사대금 증액 가능

황보윤 변호사

안녕하세요, 법무법인 공정 황보윤 변호사입니다.

오늘은 건설 실무에서 매우 빈번하게 발생하는 분쟁인

“원자잿값 상승 시 공사대금 증액이 가능한지 여부” 에 대해 살펴보겠습니다.

공사 진행 중 착공이 예상보다 지연되거나, 철근 등 주요 자재 가격이 급격히 상승하는 경우

하도급업체는 당초 계약 당시 예상하지 못한 비용 부담을 떠안게 됩니다.

그런데 계약서에 ‘물가변동 반영금지 특약’이 존재하는 경우

과연 이러한 비용 증가를 반영하여 공사대금을 증액할 수 있는지,

또 이를 둘러싼 계약해지가 정당한지가 핵심 쟁점이 됩니다.

이번 글에서는

✔ 물가변동 특약의 효력

✔ 공사대금 증액 가능 여부

✔ 계약해지의 적법성

을 실제 사례를 중심으로 정리해드리겠습니다.


원자잿값 인상 시 공사대금 증액 가능 여부

건설 공사에서는 계약 체결 이후에도 경제 상황의 변화에 따라 공사비가 크게 변동될 수 있습니다.

특히

✔ 철근 등 주요 원자재 가격 급등

✔ 예상하지 못한 공사 지연 발생

이러한 상황에서는 당초 계약금액으로 공사를 계속 진행하는 것이

현실적으로 어려워지는 경우가 많습니다.

그럼에도 불구하고 계약서에 ‘물가변동 반영금지 특약’이 존재하는 경우

공사대금 증액이 가능한지 여부가 핵심 쟁점이 됩니다.

본 사안은 단순한 계약 문제를 넘어 하도급 구조에서의 비용 부담의 귀속과 직결되는 중요한 문제입니다.

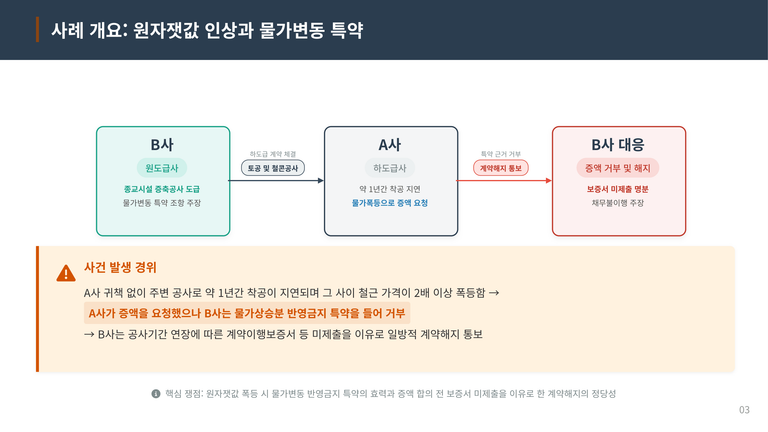

A사는 토공 및 철근콘크리트 공사를 하도급받았습니다.

그러나 주변 공사 등의 영향으로 약 1년간 착공이 지연되었고 그 사이 철근 등 주요 자재 가격이 크게 상승하였습니다.

이에 따라 A사는 공사대금 증액을 요청하였으나, B사는 물가변동 반영금지 특약을 근거로 이를 거부하였습니다

이후 보증서 미제출을 이유로 계약해지를 통보하면서 분쟁이 본격적으로 발생하게 됩니다.


핵심 쟁점

원자잿값이 급격히 상승한 상황에서 물가변동 반영금지 특약의 효력이 인정되는지 여부

공사대금 증액 합의가 이루어지지 않은 상태에서 보증서 미제출을 이유로 한 계약해지가 정당한지 여부입니다.

👉 두 쟁점이 결합되면서 실무에서 분쟁이 발생하는 구조입니다.

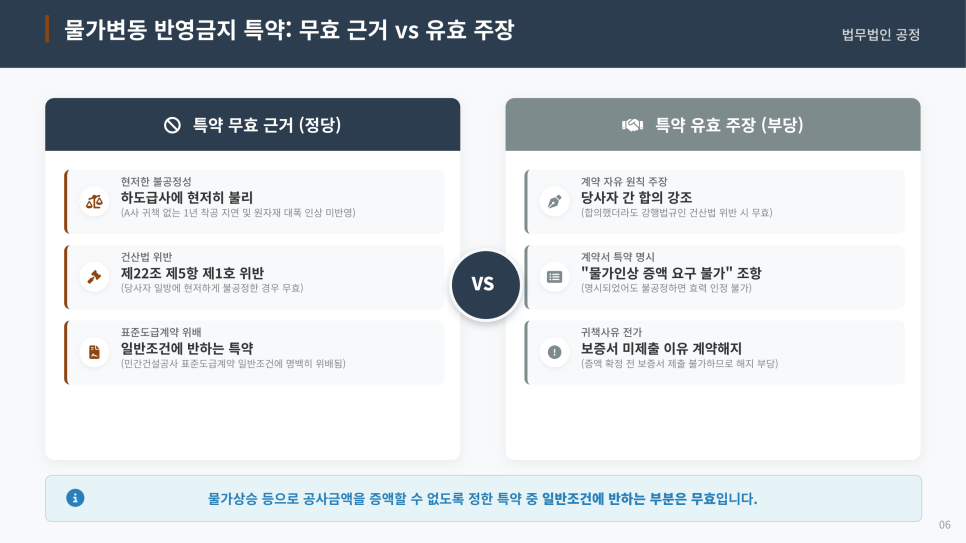

결론 구조

물가변동 반영금지 특약은 하도급사에게 현저히 불공정한 경우 무효입니다

특히

✔ 하도급사의 귀책 없는 착공 지연

✔ 원자재 가격의 급격한 상승

이 동시에 존재하는 경우

👉 증액을 전면적으로 제한하는 특약은 인정되기 어렵습니다.

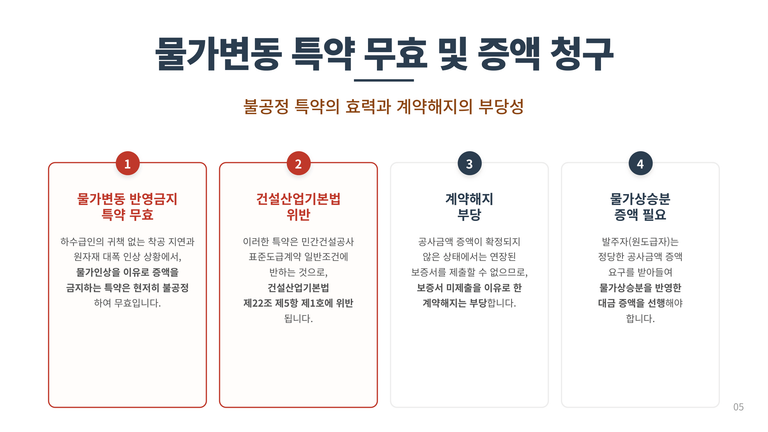

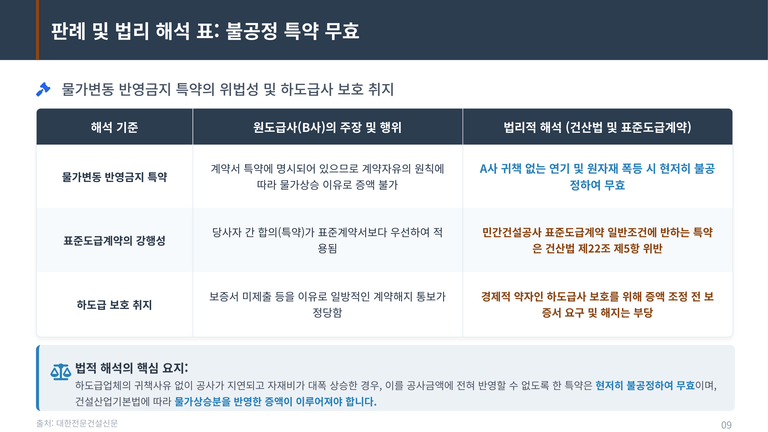

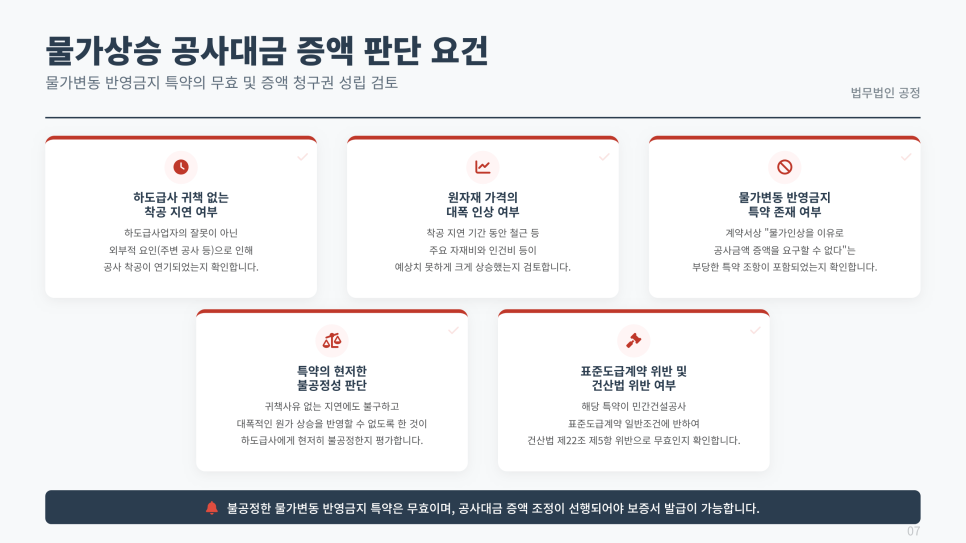

특약 무효 판단 기준

다음과 같은 요소가 종합적으로 고려됩니다.

✔ 하도급사에 일방적으로 불리한 구조인지 여부

✔ 민간건설공사 표준도급계약에 반하는지 여부

✔ 건설산업기본법 제22조 위반 여부

이러한 요건이 충족되면 해당 특약은 무효로 판단될 수 있습니다.


증액 인정 판단 요소

✔ 하도급사의 귀책 없는 착공 지연

✔ 원자재 가격의 예상치 못한 급격한 상승

✔ 비용 증가를 반영하지 못하는 계약 구조

👉 이 세 가지가 충족될 경우 공사대금 증액이 인정될 가능성이 높습니다.


법적 근거

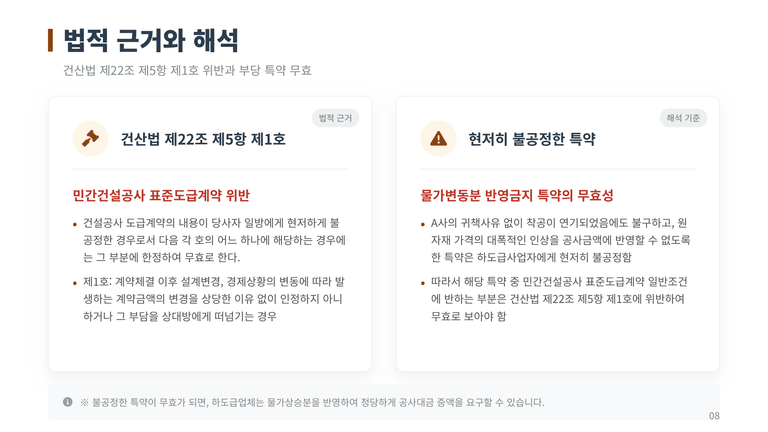

건설산업기본법 제22조 제5항에 따르면 계약 내용이 일방에게 현저히 불공정한 경우

→ 해당 부분은 무효로 판단됩니다

경제 상황 변화에 따른 비용 증가를 일방에게 전가하는 구조는 인정되기 어렵습니다.


법리 정리

✔ 계약 자유의 원칙은 인정되지만

✔ 강행법규에 위반되는 경우

👉 해당 특약의 효력은 제한됩니다

따라서 물가변동 반영금지 특약은 항상 유효하다고 볼 수 없습니다.

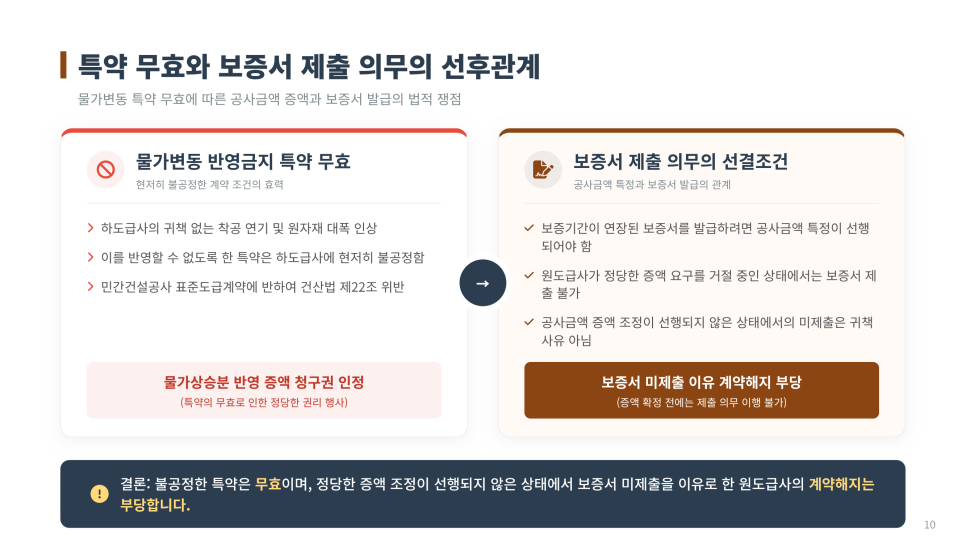

보증서 제출 문제

B사는 보증서 미제출을 이유로 계약해지를 주장합니다.

그러나 보증서 발급을 위해서는 공사금액이 먼저 확정되어야 하며

증액 협의가 이루어지지 않은 상태에서는 보증서 발급 자체가 어려운 구조입니다

👉 따라서 단순 미제출을 이유로 책임을 묻기 어렵습니다.


계약해지 판단

✔ 정당한 증액 요구가 존재하는 상황에서

✔ 이를 반영하지 않은 채 계약해지를 진행하는 경우

👉 해당 해지는 부당한 계약해지로 평가될 가능성이 높습니다

실무에서도 매우 중요한 판단 포인트입니다.

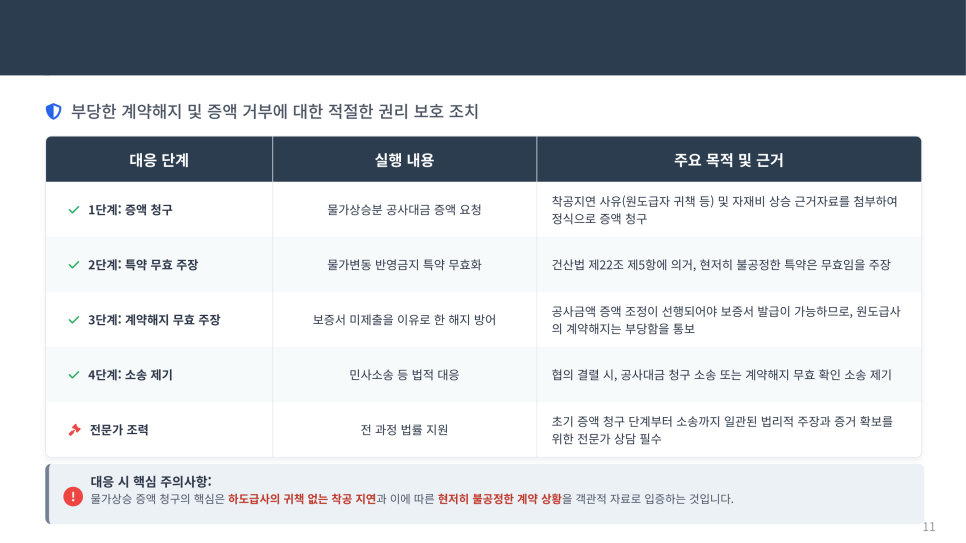

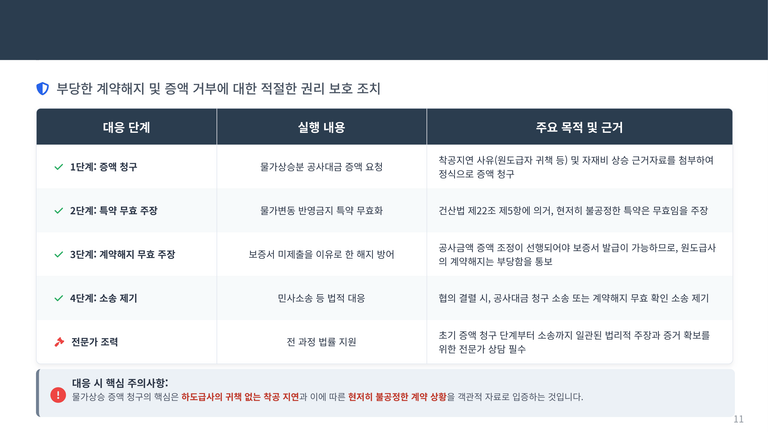

실무 대응 방향

✔ 착공 지연 사유에 대한 객관적 자료 확보

✔ 원자재 가격 상승 자료 정리

✔ 특약의 불공정성에 대한 법리적 주장

초기 대응 단계에서 방향을 잘 잡는 것이 중요합니다.

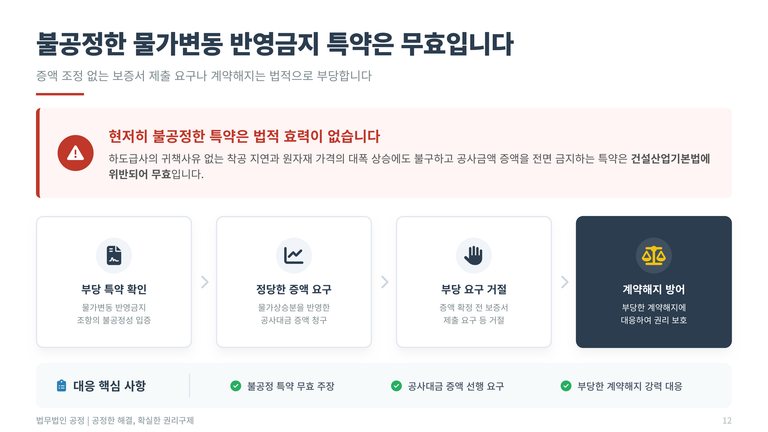

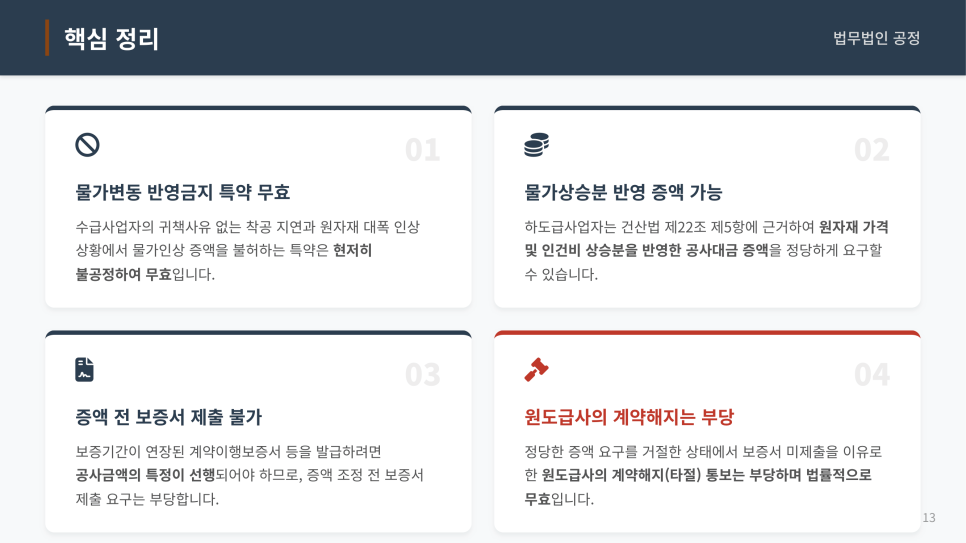

핵심 정리

✔ 물가변동 반영금지 특약은 무조건 유효하지 않음

✔ 귀책 없는 지연 + 원자재 상승 시 증액 가능

✔ 증액 전 보증서 제출 요구는 부당

✔ 이를 이유로 한 계약해지는 무효 가능
