공기 지연으로 인한 돌관공사비, 누구 책임인가?
공기 지연으로 인한 돌관공사비, 누구 책임인가?
변호사에세이

공기 지연으로 인한 돌관공사비, 누구 책임인가?

황보윤 변호사

안녕하세요, 법무법인 공정 황보윤 변호사입니다.

오늘은 건설 현장에서 매우 자주 발생하지만, 실무에서는 분쟁으로 이어지는 중요한 쟁점을 다뤄보겠습니다.

“공기 지연으로 인해 돌관공사를 진행한 경우, 그 비용은 누가 부담해야 할까요?”

건설 현장에서는 착공 지연이나 공기 압박으로 인해 야간작업 또는 돌관공사가 불가피하게 이루어지는 경우가 많습니다.

그러나 문제는 다음과 같은 상황에서 발생합니다.

👉 원도급자의 명시적인 지시 없이 돌관공사가 이루어진 경우

👉 추가 비용에 대한 지급이 거절되는 경우

이와 같은 상황에서는 수억 원 이상의 비용이 하도급사에게 그대로 전가될 수 있습니다.

이번 글에서는

✔ 돌관공사 비용 청구 가능 여부

✔ 명시적 지시와 묵시적 지시의 구별 기준

✔ 법원이 실제로 판단하는 핵심 요소

✔ 하도급사가 반드시 준비해야 할 대응 전략

을 실제 사례를 중심으로 구체적으로 설명드리겠습니다.


건설업에서는 공기 지연이 발생하는 경우 현장 전체가 강한 공기 압박을 받게 됩니다. 특히 다음과 같은 상황이 반복적으로 발생합니다.

👉 착공이 지연되고

👉 공기 연장 요청이 이루어지며

👉 원도급자가 이를 거절하는 상황

이러한 상황에서 하도급사는 정해진 기한을 맞추기 위해 불가피하게 야간작업 및 돌관공사를 진행하게 됩니다.

하지만 여기서 가장 중요한 문제가 발생합니다.

이 돌관공사가 원도급자의 지시에 따른 것인지 여부 즉, 명시적인 지시가 없는 상태에서 발생한 추가 비용을 청구할 수 있는지

이 부분이 핵심 쟁점이 됩니다. 실무에서는 이 판단에 따라 수억 원 규모의 비용 부담이 결정되기도 합니다.


이번 사례는 건설 현장에서 실제로 자주 발생하는 구조입니다.

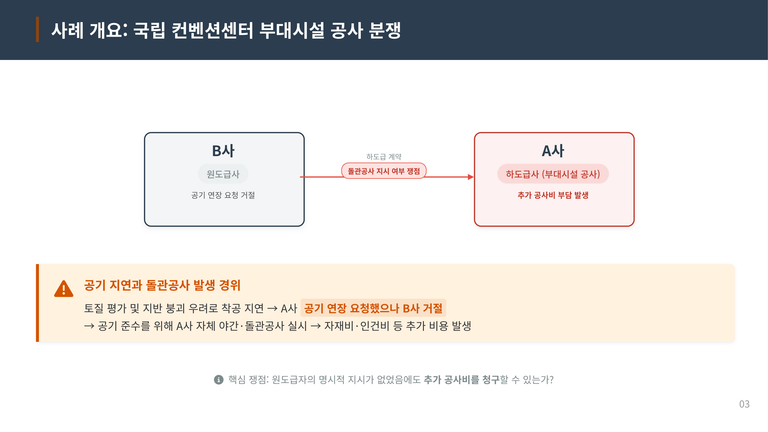

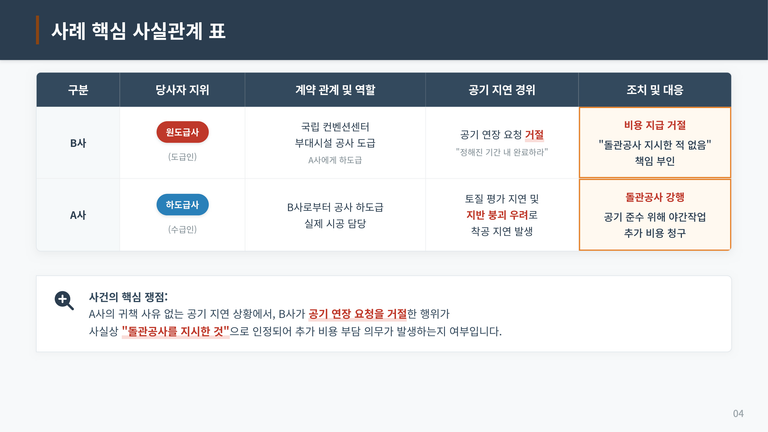

✔ 사건의 기본 구조

발주자 C는 주상복합 건물 신축 공사를 발주하였습니다.

원도급사 B는 전체 공사를 도급받아 수행하였고, 하도급사 A는 부대시설 공사를 담당하였습니다.

✔ 문제 발생 경위

공사 진행 과정에서

👉 토질 평가 지연 및 지반 붕괴 우려로 인해

👉 착공이 지연되는 상황이 발생하였습니다

이에 따라 A사는 공기 연장을 요청하였습니다. 그러나 원도급사 B는 이를 거절하였습니다

✔ 이후 상황

공기 준수를 위해 A사는 야간작업 및 돌관공사를 진행하였습니다

그 결과 자재비, 인건비 등 상당한 추가 비용이 발생하였습니다

✔ 핵심 쟁점

👉 원도급자의 명시적 지시가 없는 상태에서

👉 이 추가 비용을 청구할 수 있는지 여부


이 사건의 핵심 쟁점은 다음과 같습니다.

하도급사 A의 주장

✔ 공기 지연은 자신의 책임이 아닙니다

✔ 공기 준수를 위해 돌관공사를 진행할 수밖에 없었습니다

👉 따라서 추가 비용은 원도급사가 부담해야 합니다

✔ 원도급사 B의 주장

❌ 돌관공사를 지시한 사실이 없습니다

❌ 따라서 비용을 부담할 의무가 없습니다

✔ 핵심 판단 포인트

👉 공기 연장 요청을 거절한 행위가

👉 사실상 돌관공사를 지시한 것으로 볼 수 있는지 여부

이 판단에 따라 비용 인정 여부가 결정됩니다


✔ 원칙

❌ 명시적인 지시가 없는 경우

👉 추가 비용 청구는 어렵습니다

그 이유는 하도급자는 정해진 공기 내 공사를 완료할 의무가 있기 때문입니다

예외

다음 요건이 충족되는 경우에는 판단이 달라집니다.

✔ 공기 지연이 하도급사의 책임이 아닌 경우

✔ 공기 연장 요청을 했으나 거절된 경우

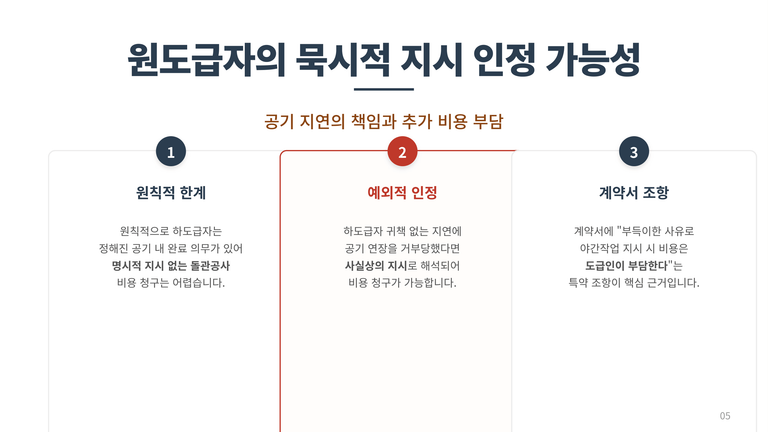

이 경우 공기 압박 자체가 묵시적 지시로 인정될 수 있습니다

👉 따라서 비용 청구가 가능해집니다

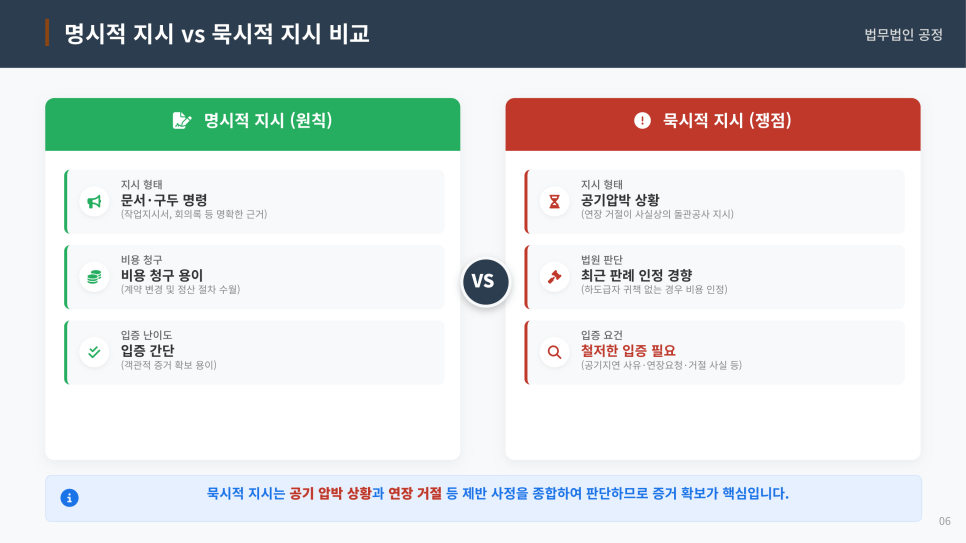

명시적 지시와 묵시적 지시는 다음과 같이 구분됩니다.

명시적 지시

✔ 문서, 회의록, 작업지시서 등으로 명확하게 확인됩니다

✔ 비용 청구가 비교적 용이합니다

✔ 입증이 쉽습니다

묵시적 지시

✔ 공기 압박 상황에서 발생합니다

✔ 공기 연장 거절이 핵심 요소입니다

👉 명시적 지시가 없어도 사실상의 지시로 판단될 수 있습니다

다만 묵시적 지시는 입증이 어렵기 때문에 객관적인 증거 확보가 반드시 필요합니다

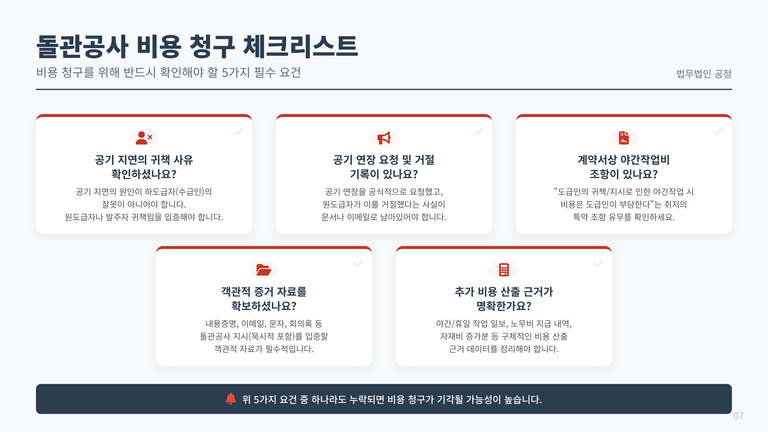

돌관공사 비용을 청구하기 위해서는 다음 5가지 요건을 반드시 충족해야 합니다.

✔ 공기 지연의 원인이 하도급사에게 있지 않을 것

✔ 공기 연장 요청 및 거절 사실이 기록으로 남아 있을 것

✔ 계약서에 야간작업 비용 관련 조항이 존재할 것

✔ 객관적인 증거 자료가 확보되어 있을 것

✔ 추가 비용 산출 근거가 명확할 것

👉 위 요건 중 하나라도 충족되지 않는 경우 비용 청구가 기각될 가능성이 높습니다


법적 판단은 계약과 법령 해석을 종합하여 이루어집니다.

✔ 계약서 기준

계약서에 다음과 같은 조항이 있는 경우

👉 도급인의 귀책으로 인한 야간작업 비용 부담

👉 비용 인정 가능성이 높아집니다

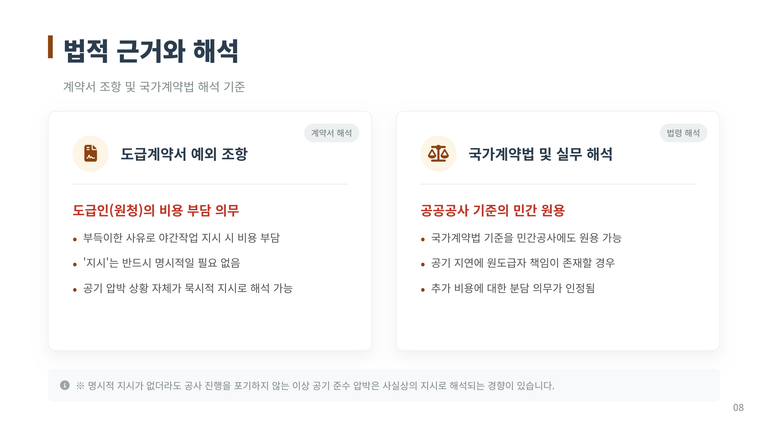

✔ 법령 및 실무 해석

👉 국가계약 기준은

👉 민간 공사에도 유사하게 적용될 수 있습니다

✔ 핵심 포인트

👉 명시적 지시가 없더라도

👉 공기 압박 상황과 연장 거절이 존재한다면

👉 묵시적 지시로 해석될 가능성이 있습니다

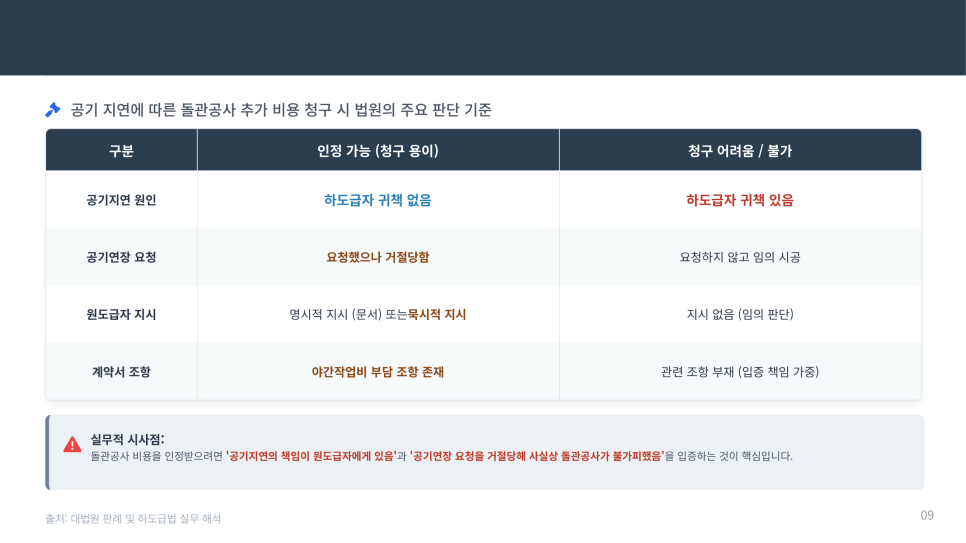

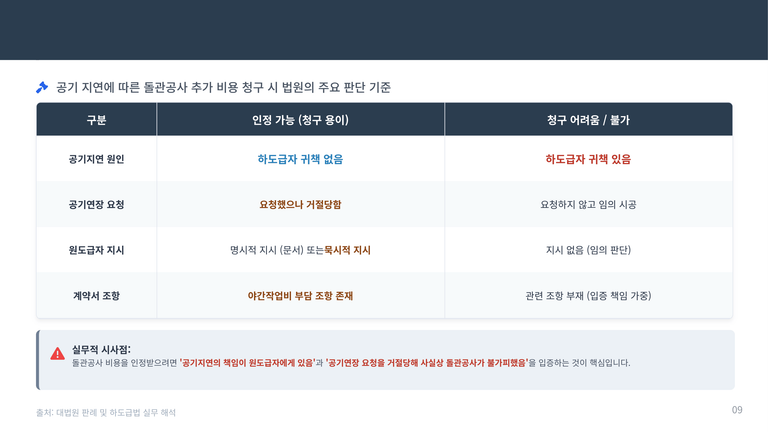

법원은 다음 요소를 중심으로 판단합니다.

✔ 공기 지연의 원인이 누구에게 있는지

✔ 공기 연장 요청이 있었는지

✔ 원도급자의 지시가 있었는지

✔ 계약서 조항이 존재하는지

👉 위 요소가 충족되는 경우 비용 청구가 인정될 수 있습니다

반대로 요건이 부족한 경우 비용 청구는 인정되지 않습니다

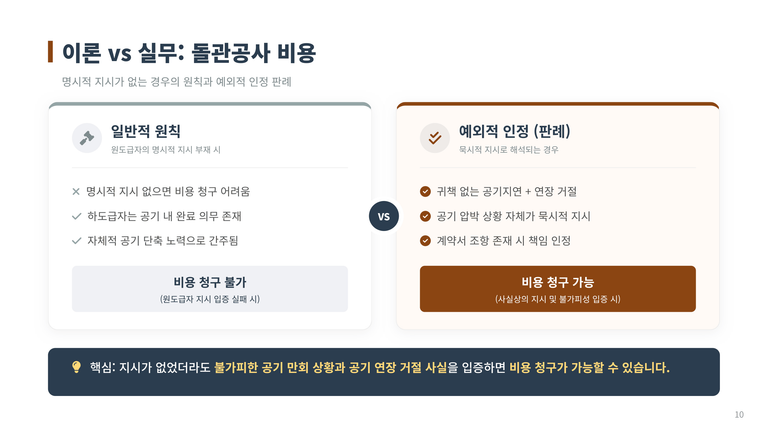

이론과 실무는 차이가 있습니다.

이론

근로가 이루어지고 비용이 발생하였다면 비용이 지급되는 것이 타당합니다

실무

명시적 지시가 없는 경우 비용 청구는 어렵습니다

판례의 입장

✔ 공기 지연이 하도급사 책임이 아니고

✔ 공기 연장 요청이 거절된 경우

👉 묵시적 지시가 인정될 수 있습니다.

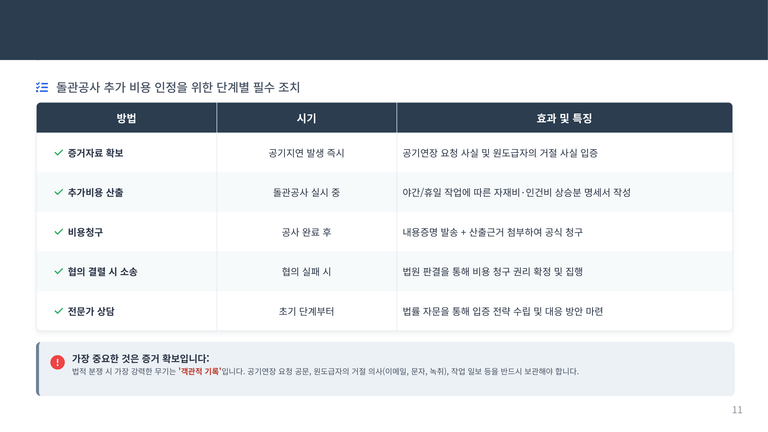

돌관공사 비용을 청구하기 위한 절차는 다음과 같습니다.

1️⃣ 공기 지연 발생 즉시 증거 확보

2️⃣ 돌관공사 진행 중 추가 비용 정리

3️⃣ 공사 완료 후 내용증명을 통한 공식 청구

4️⃣ 협의 진행

5️⃣ 협의 실패 시 소송 진행

👉 가장 중요한 것은 초기 단계에서의 증거 확보입니다


가장 중요한 원칙은 다음과 같습니다.

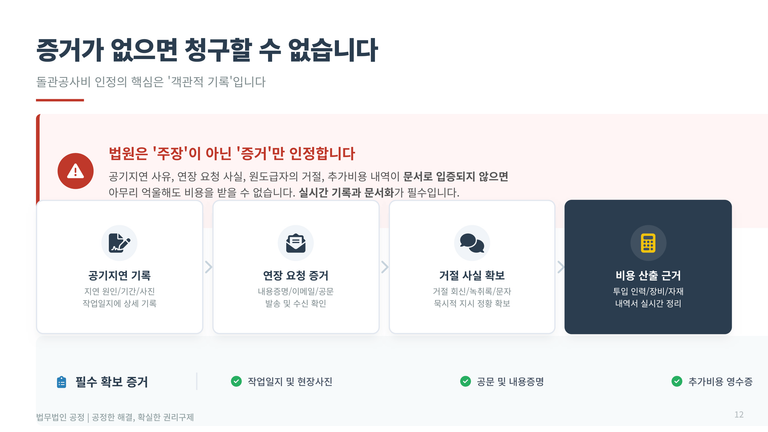

법원은 주장보다 증거를 기준으로 판단합니다

따라서 반드시 다음을 확보해야 합니다.

✔ 공기 지연 기록

✔ 공기 연장 요청 자료

✔ 원도급자의 거절 증거

✔ 추가 비용 산출 자료

👉 이러한 자료가 없다면

👉 비용 청구는 사실상 불가능합니다

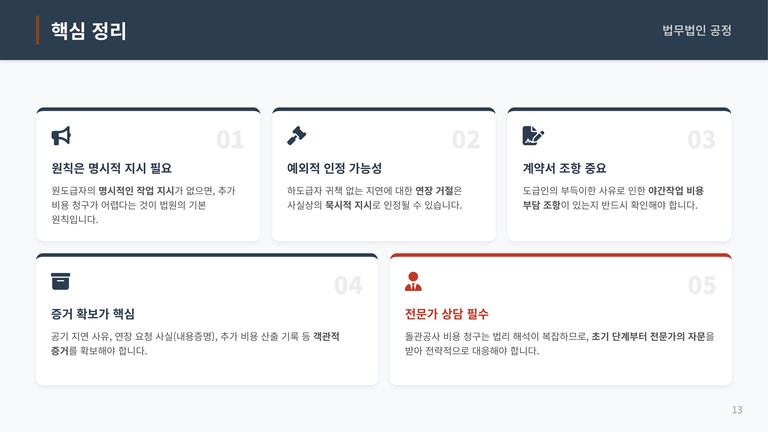

이번 사례의 핵심을 정리하면 다음과 같습니다.

1️⃣ 명시적 지시가 원칙입니다

2️⃣ 예외적으로 묵시적 지시가 인정될 수 있습니다

3️⃣ 계약서 조항이 매우 중요합니다

4️⃣ 증거 확보가 가장 핵심입니다

5️⃣ 초기 대응이 결과를 결정합니다
